22.08.2016
Mandag i forrige uke startet arbeidet med å legge ny sjøkabel mellom Kvaløyhavn på Austbø i Alstahaug og Nord-Buøya i Herøy kommune.

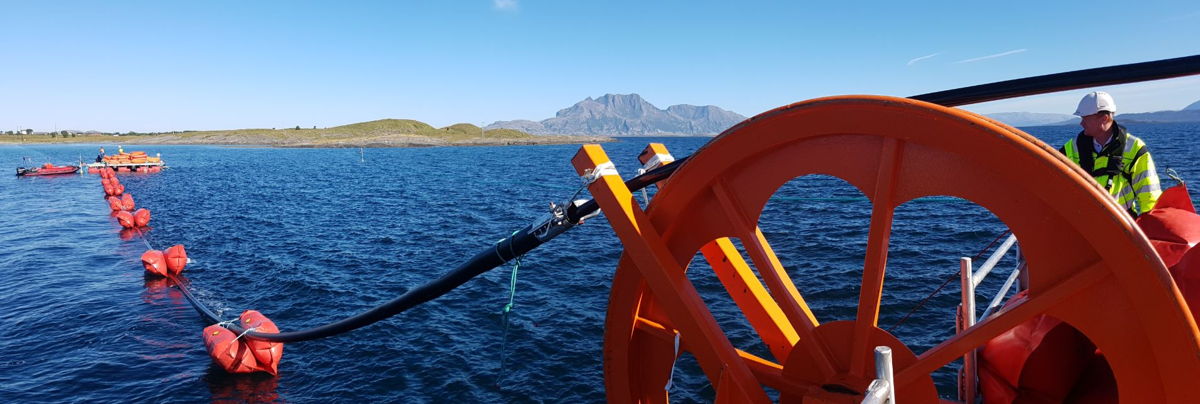

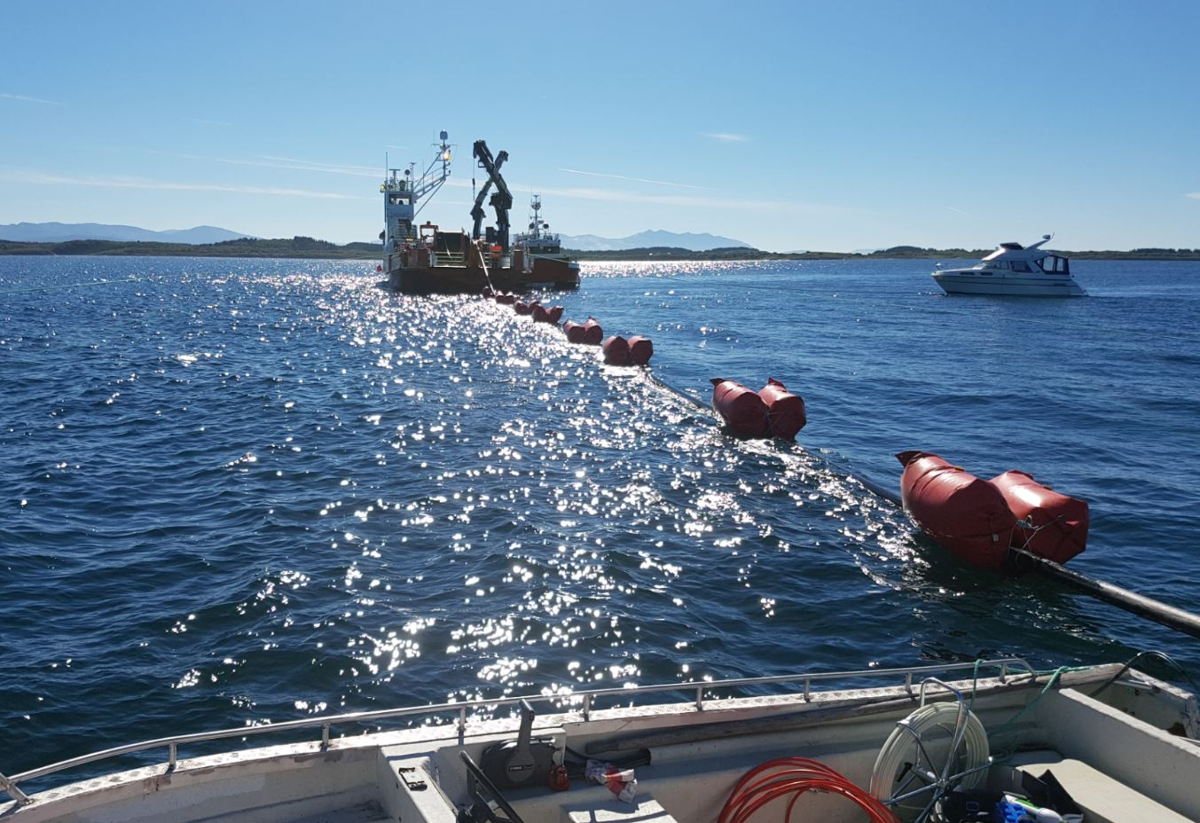

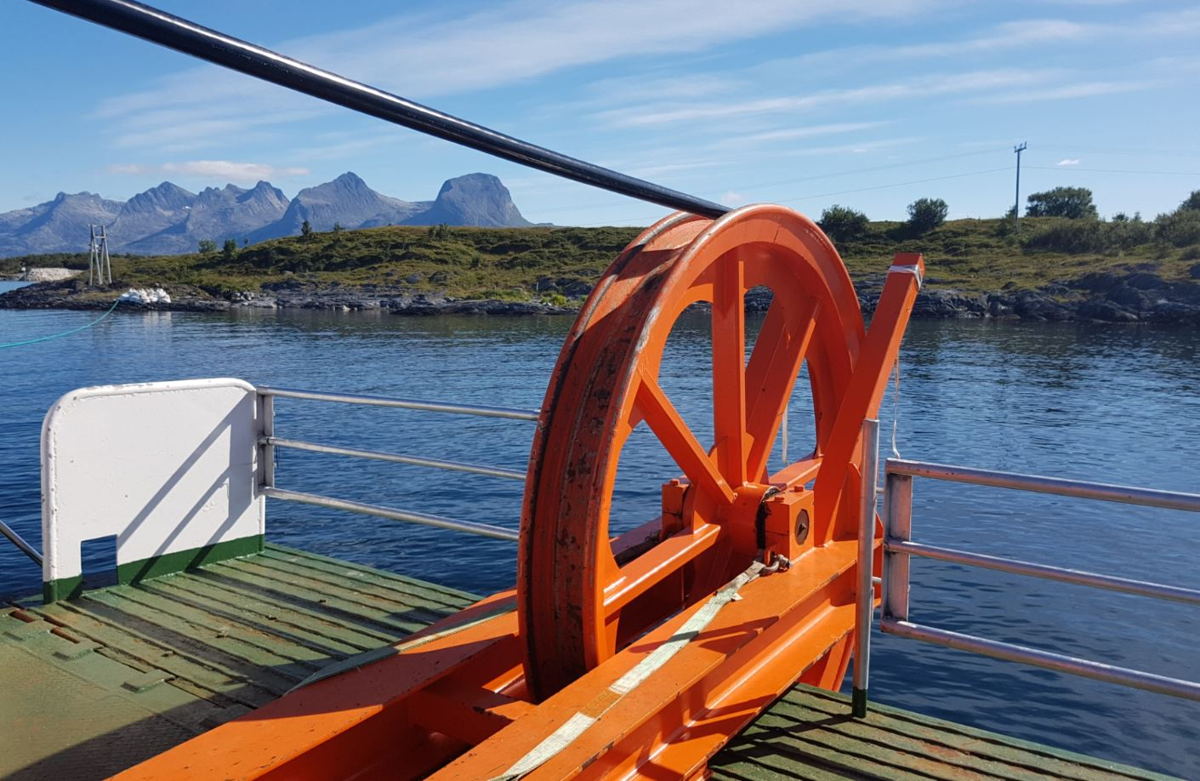

Selve den 2.500 meter lange 22 kV høyspentkabelen ble strukket over fjorden torsdag. Fortsatt gjenstår en del sikringsarbeid og annet arbeid på landtakene, men prosjektleder for Helgeland Kraft, Yngve Almås Larsen, antar at kabelen kan være i drift i løpet av september.
Flere forsyningsveier

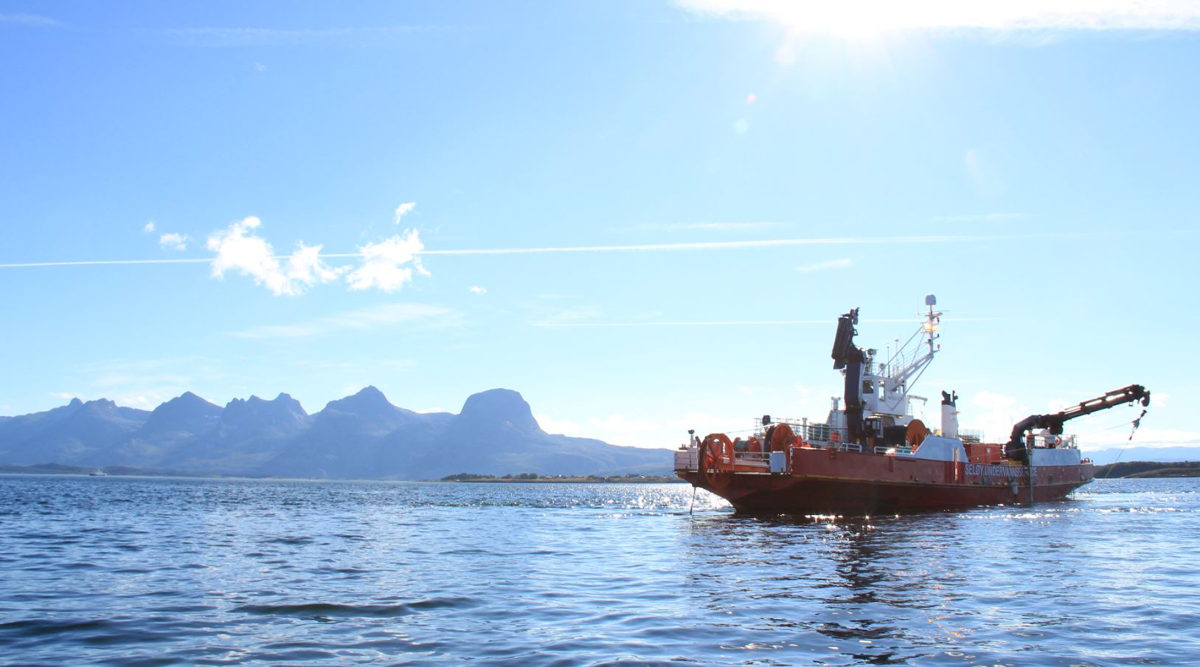

Den gamle sjøkabelen ble lagt i 1962. I november i fjor røk den tvers av. Helgeland Kraft vet
ikke hvorfor, men ifølge Almås Larsen er det tydelig at det har krevd både utredninger og
skyldes en ytre påvirkning. Siden har kraftforsyninga foregått fra andre sida, som da
er eneste forsyningsvei.
-Det går helt greit, men hvis det da skulle oppstå problemer, har vi ikke noen annen
strømforsyning. Den nye sjøkabelen gjør at vi nå har fått en bedre og sikrere forsyning ut
til både Austbø og Herøy, sier han.
Mer tilpasset bunnen
Den nye kabelen ligger ikke i nøyaktig samme trasé som den gamle, men er lagt like i nærheten. Den gamle kabelen er for øvrig fjernet.

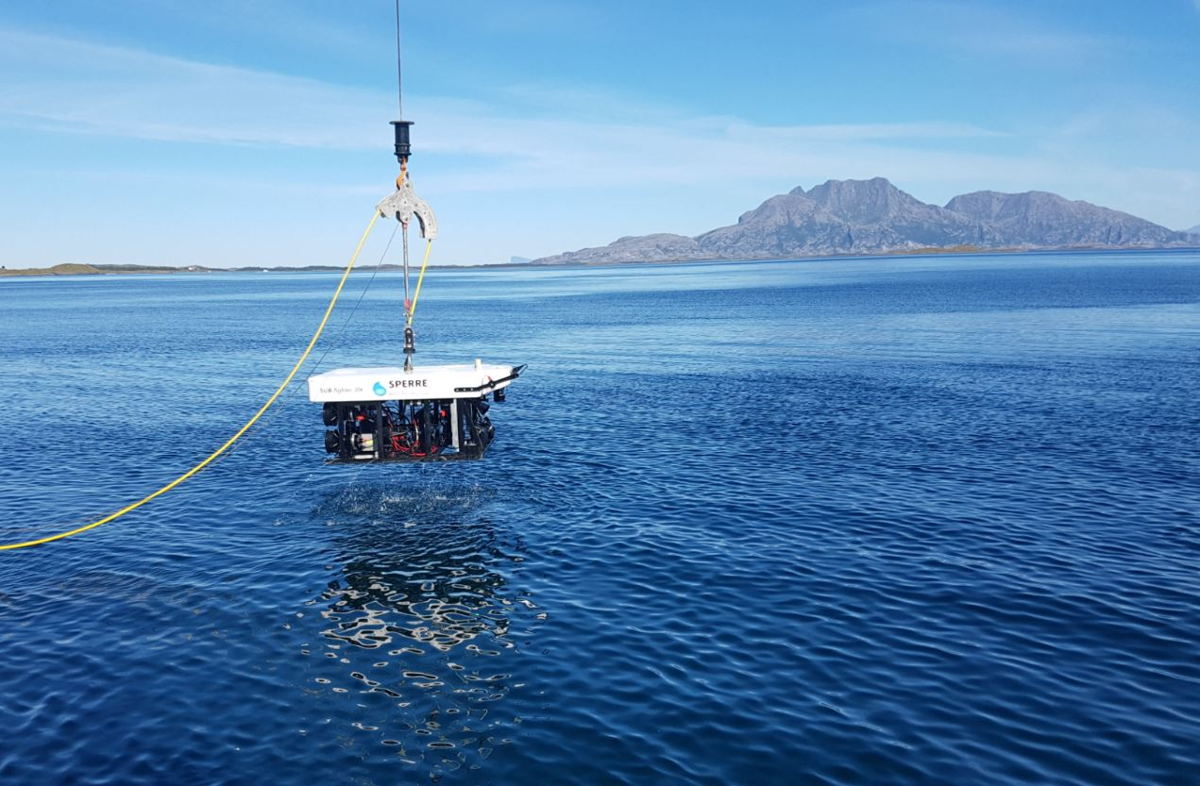

- I motsetning til i 1962, kan vi nå bruke ROV (undervannskamera/robot) til arbeidet, så vi har gjort en del tilpasninger etter bunnforholdene. I forhold til den gamle ligger den nye kabelen mer som en S, sier Almås Larsen.
Av andre endringer, blir landtaket på Buøya flyttet lenger inn på landsiden, slik at kabelen får bedre grunnforholder.
Fire mastepunkter med høyspent luftlinje vil også bli demontert, noe som vil fjerne
kollisjonsfaren for fugler der.
Tre-fire millioner
Prosjektgruppa i Helgeland Kraft har hatt en lang planleggingsfase med prosjektet. Offentlige myndigheter krever at en søker tillatelse på nytt, selv om en skal erstatte en kabel som allerede ligger der. Det har krevd både utredninger og høringer. Blant annet har Nibio på Tjøtta gjort en botanisk undersøkelse, siden rødlistearten ormetunge (en type bregne) blant annet finnes i
området.
Prosjektet har en kostnadsramme på cirka tre-fire millioner kroner, og en rekke lokale
firma er med på arbeidet. Foruten Nibio Tjøtta, brukes også Seløy Undervannsservice AS,
Olaf Pettersen AS og Asco. Helgeland Kraft styrer selv prosjektet, med støtte fra Torsjon AS, konsulentselskapet som prosjektleder Yngve Almås Larsen driver i Sandnessjøen.
Artikkel skrevet av Mariann Vatne, Helgelands Blad 22.08.2016.
